La construcción de una nueva red de alta tensión que permitirá robustecer el sistema eléctrico en el Gran Resistencia y la zona este de la provincia entró en su etapa final. Del miércoles 22 al viernes 24 de julio, se realizará la vinculación final de la mega obra llevada a cabo por iniciativa del Gobierno provincial a través del Ministerio de Infraestructura y Servicios Públicos con la participación de SECHEEP.

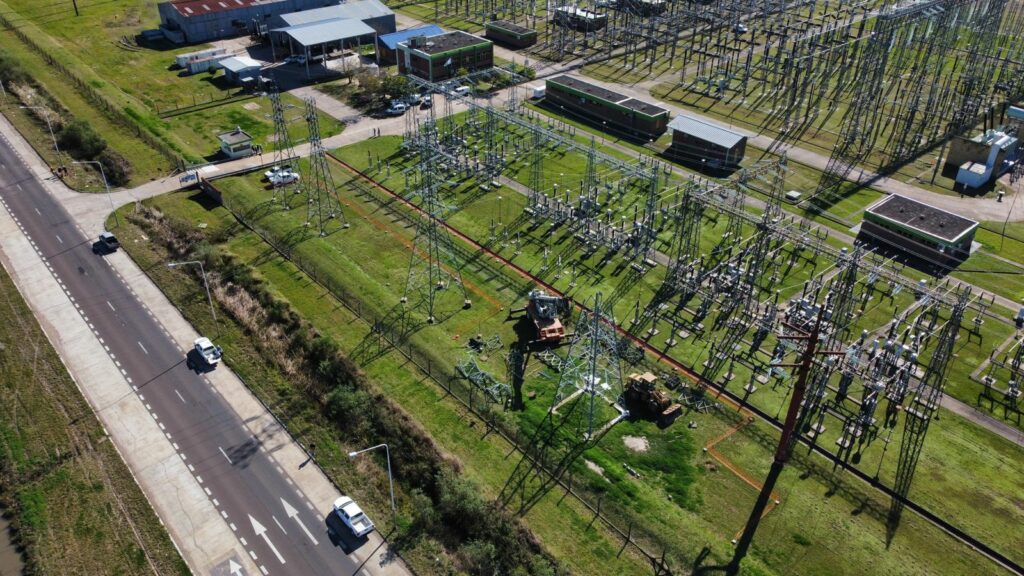

La obra abarcó la construcción de una Estación Transformadora 132/33/13,2 kV de Puerto Bastiani y una Línea de Alta Tensión doble terna 132 kV que con una traza de 41 kilómetros llega hasta la estación transformadora “Puerto Vilelas”, ubicada en la zona sur del gran Resistencia.
“Se trata de una obra clave para el sistema energético provincial, especialmente para la zona este y el área metropolitana”, recordó el presidente de Secheep, José Bistoletti. Durante varios años, el proyecto estuvo paralizado por la falta de permisos para continuarla, pero mediante gestiones realizadas por el gobernador Leandro Zdero y su equipo de trabajo se logró destrabar y avanzar con la instalación de la torre y la conexión de la línea desde Puerto Bastiani hasta Puerto Vilelas.

Trabajos finales para la puesta en servicio
Las tareas de vinculación y habilitación de la nueva línea doble terna de alta tensión entre las estaciones transformadoras de Puerto Bastiani (Transener) y Puerto Vilelas (Secheep) se realizarán desde el miércoles 22 hasta el viernes 24 de julio.
Desde el sector operativo de Secheep informaron que, a efectos de concretar la tarea de vinculación de la nueva línea, serán desafectadas dos de las actuales líneas aéreas de alta tensión con el objetivo de permitir el cruce de la nueva red construida. Teniendo en cuenta los niveles de demanda prevista para esta época del año y en condiciones climatológicas estándar, no se prevén cortes del suministro eléctrico en el Gran Resistencia.
No obstante, de ocurrir un evento extraordinario sobre una de las líneas que sí estarán en servicio durante los tres días, se podrían producir interrupciones parciales en algunos sectores de la ciudad y zonas aledañas.

Etapa final de una mega obra eléctrica

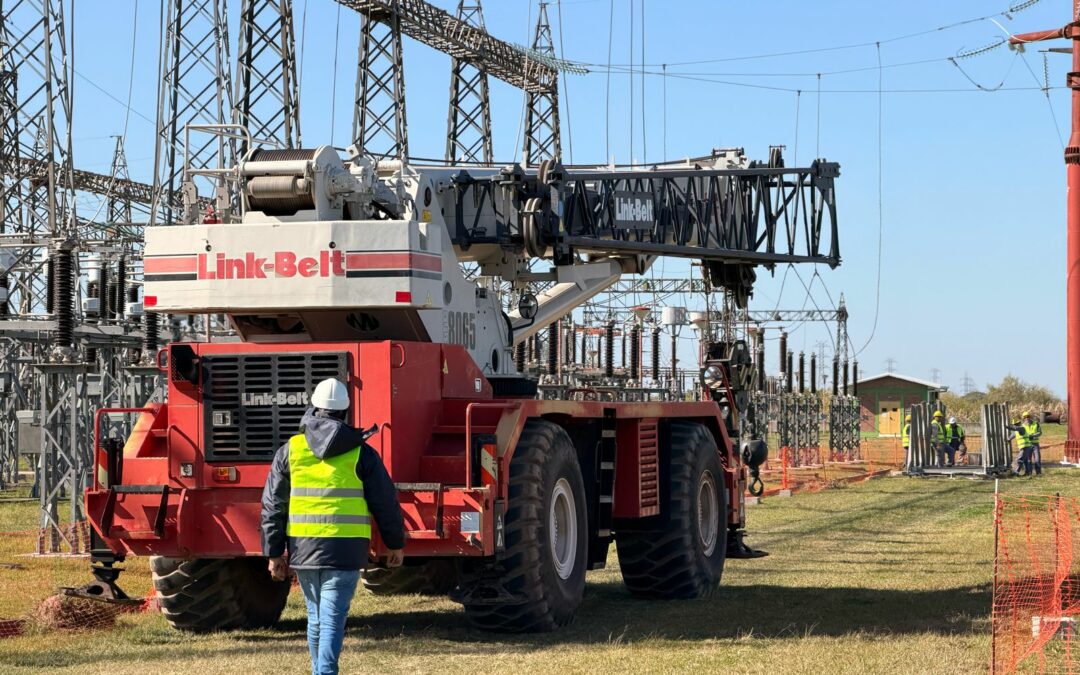

Días atrás el ministro de Infraestructura y Servicios Públicos Hugo Domínguez junto al subsecretario de Energía Joaquín Sabadini recorrieron los avances de los trabajos.
“Se concretó el montaje final de la última torre para luego pasar a la vinculación de la línea de 132 que va a fortalecer el servicio en Resistencia y localidades vecinas”, detalló Sabadini.
A su turno, el ministro señaló: “entramos en la parte final de una obra esencial para fortalecer el sistema eléctrico provincial, mejorar la calidad del servicio y acompañar el crecimiento de la demanda energética”.
La obra abarcó la construcción de 41 kilómetros de una línea de 132kV doble terna, para lo cual se montaron 125 torres metálicas. En su recorrido, atraviesa lagunas y humedales, rutas nacionales y provinciales, vías de ferrocarriles y campos.
